Các bạn đang xem “Bài 6: Chuẩn bị mặt bằng làm nền móng” trong loạt bài “Cẩm nang xây nhà”, để xem mục lục của cẩm nang này, vui lòng nhấn vào đây
Từ bước 6 này, công việc sẽ là trách nhiệm của nhà thầu xây dựng, các bạn sẽ không cần phải lo toan nhiều, tuy nhiên cũng cần biết rõ về các giai đoạn chủ yếu để có thể kiểm soát được về công việc, chất lượng và thời gian thi công.
Việc chuẩn bị mặt bằng bao gồm việc làm sạch, phát quang mặt đất, giải toả nhà và kết cấu xây dựng cũ, vận chuyển phế thải đổ đi. Sau khi chuẩn bị mặt bằng, đội thợ bắt đầu vào công tác làm nền móng. Việc làm nền bao gồm các công việc: đào đất, hút nước ngầm, đổ đất thừa, be thành đất, gia cố nền (nếu cần thiết).
Việc gia cố nền hiện tại có hai hình thức chủ yếu là đóng cừ tràm hoặc ép cọc bê tông cốt thép. Cừ tràm thường có chiều dài từ 3-5 m, ép bằng máy xuống nền đất với mật độ khoảng 25 cây/m2. Mục đích của việc đóng cừ tràm là làm nén chặt phần nền đất dưới chân công trình, làm tăng cường độ của nền móng, tạo một điểm tỳ cho phần móng nhà.

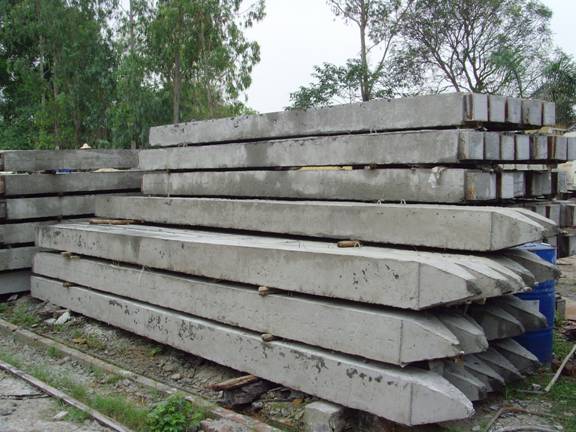

Cột bê tông cốt thép
Đối với các khu đất làm trên ao hồ lấp, để đảm bảo an toàn, cần thực hiện việc khoan ép cọc bê tông cốt thép. Cọc bê tông cốt thép cho nhà dân thường là loại có tiết diện 200×200 hoặc 250×250, mỗi đoạn dài từ 3-8 m, bao gồm một đoạn thân và một đoạn mũi cọc. Các cọc bê tông này thường được đổ sẵn, vận chuyển đến công trường bằng xe tải, sau đó dùng máy ép cẩu lên và ép xuống đất.
Có hai loại máy ép cọc là máy ép neo và máy ép tải. Ép neo đạt tải trọng thấp (khoảng 20-40 tấn/đầu cọc), phù hợp với các công trình quy mô nhỏ, ép tải đạt tải trọng cao hơn (trên 40 tấn/đầu cọc), phù hợp với các công trình quy mô lớn hơn.
Máy ép cọc
Lưu ý là các loại máy ép thường sử dụng công suất điện 3 pha, nên các bạn cần lưu ý chuẩn bị sẵn nguồn điện cho nhà thầu. Khi làm hợp đồng ép cọc bê tông, các bạn cần làm rõ với nhà thầu về các thông số cọc như mác bê tông, chủng loại thép… vì các cọc được đúc sẵn nên dễ bị làm gian dối nhằm mục tiêu trục lợi. Khi vận chuyển cọc đến chân công trình, chủ nhà cần tiến hành kiểm tra tại hiện trường chất lượng của bê tông và thép theo hình thức ngẫu nhiên để tránh trường hợp cọc không đủ tiêu chuẩn làm ảnh hưởng đến chất lượng của công trình xây dựng.
Khi ép cọc xuống đất, do địa chất nền đất không đồng đều, nên có chỗ cọc xuống sâu, chỗ xuống nông, nên xảy ra hai tình huống là ép âm và ép dương. Cần làm rõ giá cả với nhà thầu trong mỗi tình huống ép âm hoặc ép dương. Các bạn cũng cần buộc nhà thầu làm theo các tiêu chuẩn đã quy định cụ thể trong hồ sơ thiết kế nền móng do bên tư vấn xây dựng cung cấp, như chủng loại cọc, vị trí cọc, số lượng cọc, cọc ép thử…
Một lưu ý về việc ép cọc bê tông nói riêng và việc làm móng nói chung là các công việc khoan ép vào lòng đất rất dễ gây ảnh hưởng đối với các khu đất và nhà cửa lân cận. Nên thực hiện hướng ép cọc theo chiều sao cho phần đất bị nén đẩy không hướng về bất kỳ nhà cửa hay vật kiến trúc nào. Cụ thể chủ nhà nên tham vấn ý kiến của người có chuyên môn.

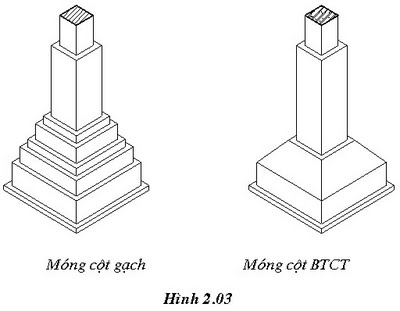

Việc làm móng nhà được thực hiện sau khi việc gia cố nền đất hoàn thành. Móng nhà hiện tại thường là móng băng, móng bè hoặc móng cọc. Đối với trường hợp ép cọc bê tông, thì đổ các đài móng để liên kết các đầu cọc, các đài móng lại liên kết với nhau thành một hệ khung vững chắc thông qua các dầm móng. Việc làm móng bao gồm các công việc sau theo thứ tự: đan thép, ghép cốp pha, đổ và đầm bê tông, chờ bê tông ngưng kết, rút cốp pha, xây tường móng. Đây là công việc của nhà thầu, tuy nhiên các bạn nên phối hợp với giám sát công trình, theo dõi và chỉ đạo thợ thực hiện theo đúng bản vẽ kỹ thuật.
[Để xem các tin bài khác cùng chủ đề “Cẩm nang xây nhà”, vui lòng nhấn vào đây]
(Theo Nhà Đẹp kiến trúc)
